先講答案:外牆防水常見行情是每坪約 800~3,000 元(看工法),單戶局部修補約 1.5~4 萬,透天整棟約 8~20 萬,大樓整棟多半 60 萬起跳。要注意兩件事:外牆坪數是算「牆面面積」,不是你家權狀上的坪數;蜘蛛人或鷹架的吊掛費通常另外算,小案子的吊掛費常常比材料還貴。
很多人打電話問「外牆防水一坪多少」,師傅回一句「要看現場」,聽起來像在推託,其實是真的沒辦法在電話裡講死。同樣是 30 坪的外牆,三樓透天用竹梯和移動架就能做,十二樓大樓就得用蜘蛛人吊掛;水泥漆牆面刷兩道就好,二丁掛磁磚牆面要先把空心磚敲掉補平。下面把這些變數一個一個拆開,你拿到報價時就知道錢花在哪裡。
外牆坪數怎麼算:不是室內坪數

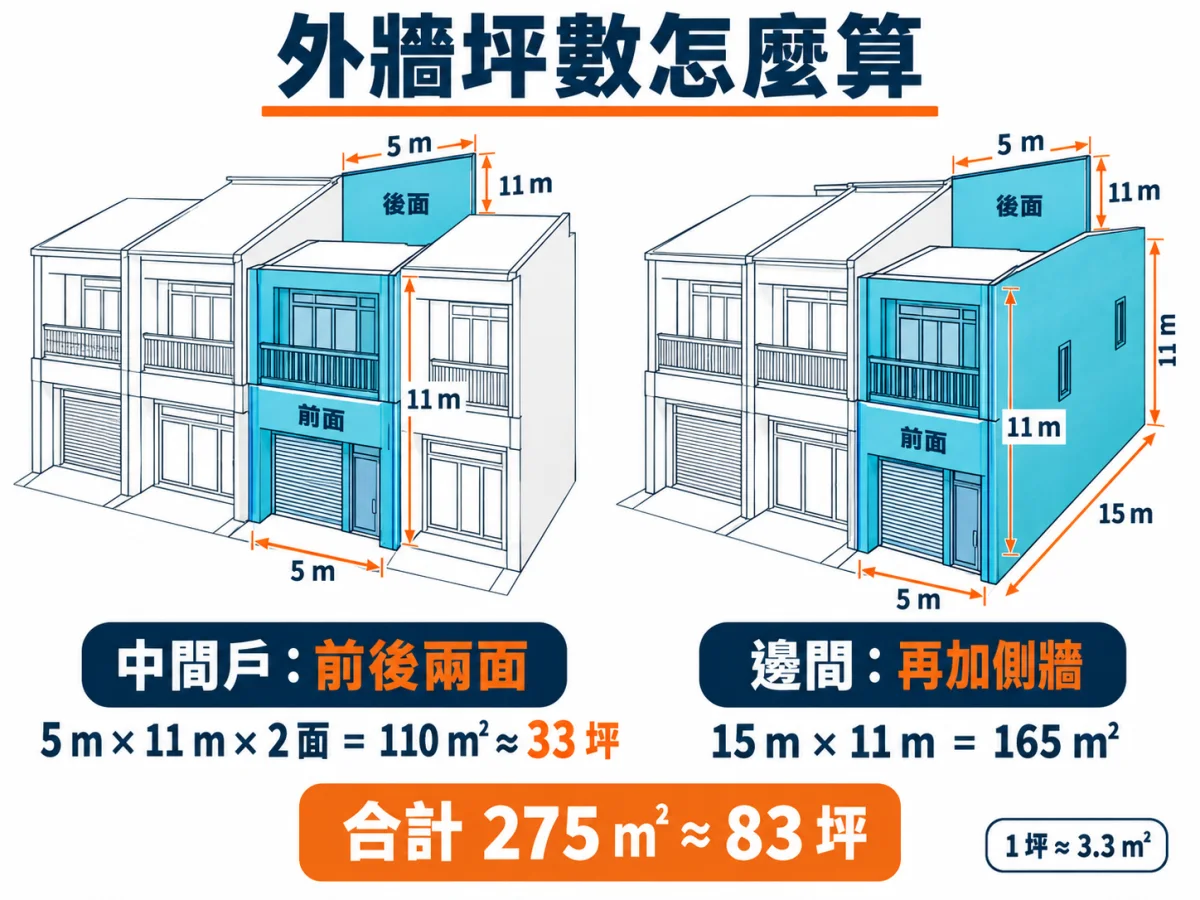

外牆防水的「坪」,指的是要施工的牆面面積。算法是外牆周長乘上高度,換算成平方公尺後再除以 3.3(1 坪約 3.3058 平方公尺)。很多人拿權狀坪數去對報價,數字一定對不起來,也容易誤會師傅灌水。
用一棟常見的連棟透天來算:面寬 5 公尺、三層樓加女兒牆大約高 11 公尺。連棟透天左右兩面貼著鄰居,只有前後兩面外露,所以牆面面積是 5 × 11 × 2 = 110 平方公尺,大約 33 坪。如果是邊間,再加一面側牆(深度 15 公尺 × 11 公尺 = 165 平方公尺),一下就變成 83 坪左右,總價自然差兩倍多。
報價單上常見的爭議點有三個,簽約前要問清楚:
- 窗戶扣不扣:有的師傅整面算不扣窗,理由是窗框四周反而最費工;有的會扣掉大面落地窗。兩種都說得通,重點是寫在報價單上。
- 女兒牆內外側算不算:女兒牆外側通常會一起做,內側有時歸屋頂工程。漏水常常就從女兒牆頂和內側進去,看 女兒牆漏水。
- 雨遮、陽台外緣、柱子凹凸面:這些地方面積不大但很難施工,有的師傅會用「式」另外計價。
各種外牆防水工法,每坪常見行情
先看材料和工法的單價。下表是不含吊掛費的施工單價,用來判斷對方用的工法跟價錢對不對得上。數字跟本站 2026 費用指南 同一套行情,實際以現場勘查為準。
| 工法 | 每坪常見行情 | 適合的牆面 | 常見耐用年限 |
|---|---|---|---|
| 透明撥水劑 | NT$ 500 – 1,200 | 磁磚縫、清水模、洗石子,牆面沒有裂縫 | 3–5 年 |
| 壓克力防水漆 | NT$ 800 – 1,500 | 水泥漆牆面、預算型翻新 | 3–5 年 |
| 矽酸質滲透型防水 | NT$ 1,000 – 2,200 | 混凝土、水泥砂漿面 | 約 5 年 |
| 外牆用 PU/彈性塗膜 | NT$ 1,500 – 3,000 | 裂縫多的水泥牆、要蓋過舊漆 | 5–8 年 |
| 磁磚縫補強+撥水 | NT$ 1,200 – 2,500 | 磁磚完整、只是縫老化吸水 | 3–5 年 |
| 打除空心磚、重做防水再貼磚 | NT$ 7,000 起 | 磁磚大面積膨拱、剝落 | 看底層處理 |
表格的耐用年限是常見的使用經驗,西曬面、海邊鹽分高的地方會比較短。透明撥水劑這條路很多人好奇,另外寫了一篇 透明防水漆有用嗎,講它適合哪種牆、什麼時候根本沒用。
面積越小,每坪越貴,不能拿單價直接乘
外牆工程有很多固定成本:吊掛設備進場、地面圍設、材料運搬、清洗牆面。10 坪的局部修補跟 80 坪的整面施工,這些成本差不了多少,攤到每坪上就差很多。所以小面積案子師傅多半用「一式」報總價,這不一定是在混,你要看的是一式裡面包含哪些工序。

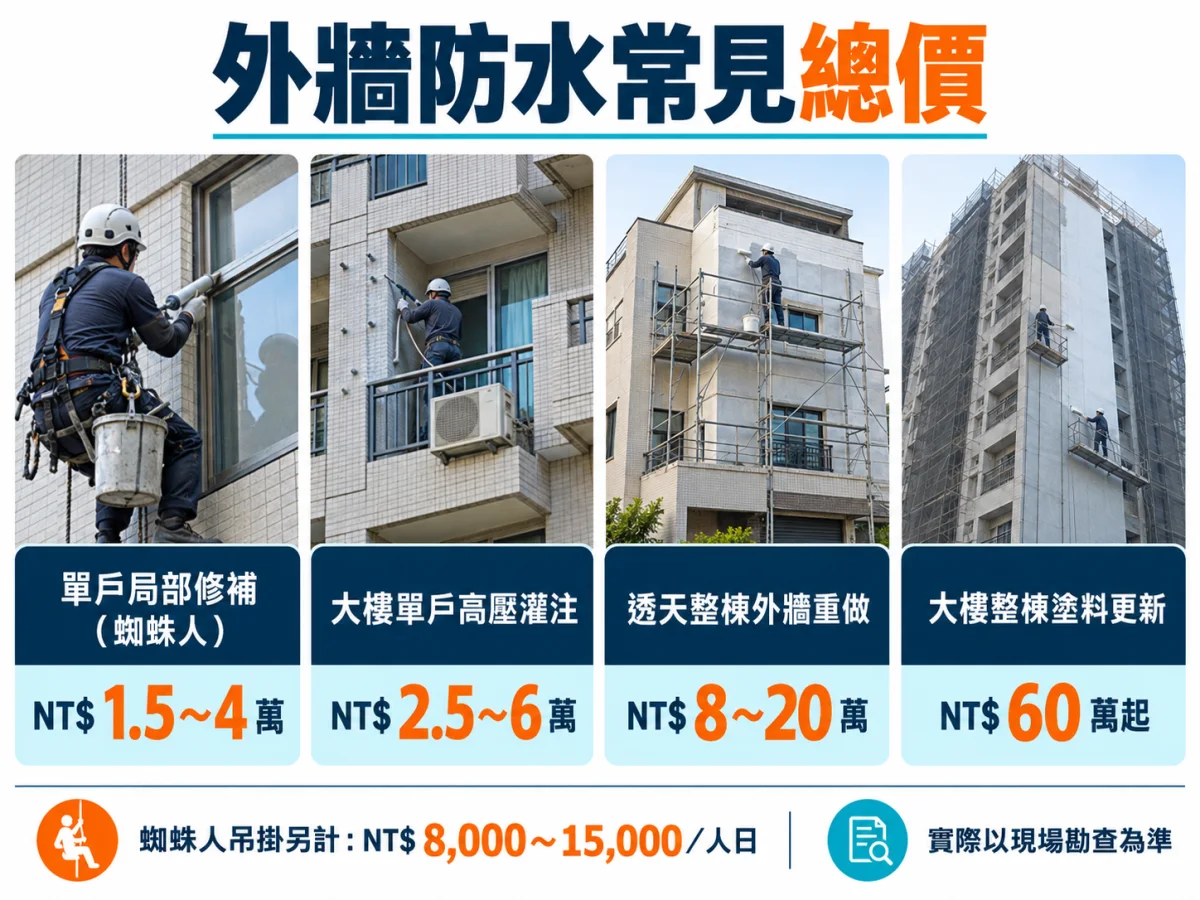

依建物類型:總價大概落在哪
單價只是參考,屋主真正關心的是總共要準備多少。依常見的案子類型分成下面幾級:
| 案子類型 | 常見總價 | 備註 |
|---|---|---|
| 公寓/大樓單戶外牆局部修補(蜘蛛人) | NT$ 15,000 – 40,000 | 窗框四周、冷氣孔、局部裂縫,含吊掛工資 |
| 大樓單戶外牆抓漏(高壓灌注) | NT$ 25,000 – 60,000 | 結構裂縫滲水,含高空作業費 |
| 透天整棟外牆防水重做 | NT$ 80,000 – 200,000 | 含磁磚縫補強,邊間比中間戶貴 |
| 大樓整棟外牆塗料更新 | NT$ 600,000 起 | 要管委會或區權會決議 |
| 蜘蛛人單日吊掛費 | NT$ 8,000 – 15,000/人日 | 不含材料,樓層高、風大會再高 |
透天屋主常犯的錯是只問「一坪多少」,然後自己乘坪數,結果拿到報價嚇一跳。中間差的往往就是吊掛費、裂縫補強和窗框重打矽利康。大樓住戶則常卡在「只有我家漏,為什麼要等全棟決議」,這個在後面「誰出錢」那段講。
讓外牆防水變貴的 6 件事
1. 怎麼上去:蜘蛛人、吊籠還是鷹架
三樓以下的透天,常用移動式施工架或從窗戶、陽台探出去處理;四樓以上多半要蜘蛛人(繩索吊掛);大樓整棟翻新會用吊籠或搭鷹架。依職業安全衛生設施規則第 225 條,在 2 公尺以上高處作業有墜落之虞,原則上要設工作台,有困難才改用安全網、安全帶或由受過訓練的人員做繩索作業。正規的安全措施本來就要成本,報價特別低的,常常就是省在這裡。
2. 外牆材質
水泥漆牆面最單純,刷塗就好。磁磚、二丁掛、馬賽克牆面,水大多從磁磚縫和破裂處進去,要先處理縫;洗石子牆面吸水率高,要用滲透型材料。材質不同,工序和材料都不一樣。

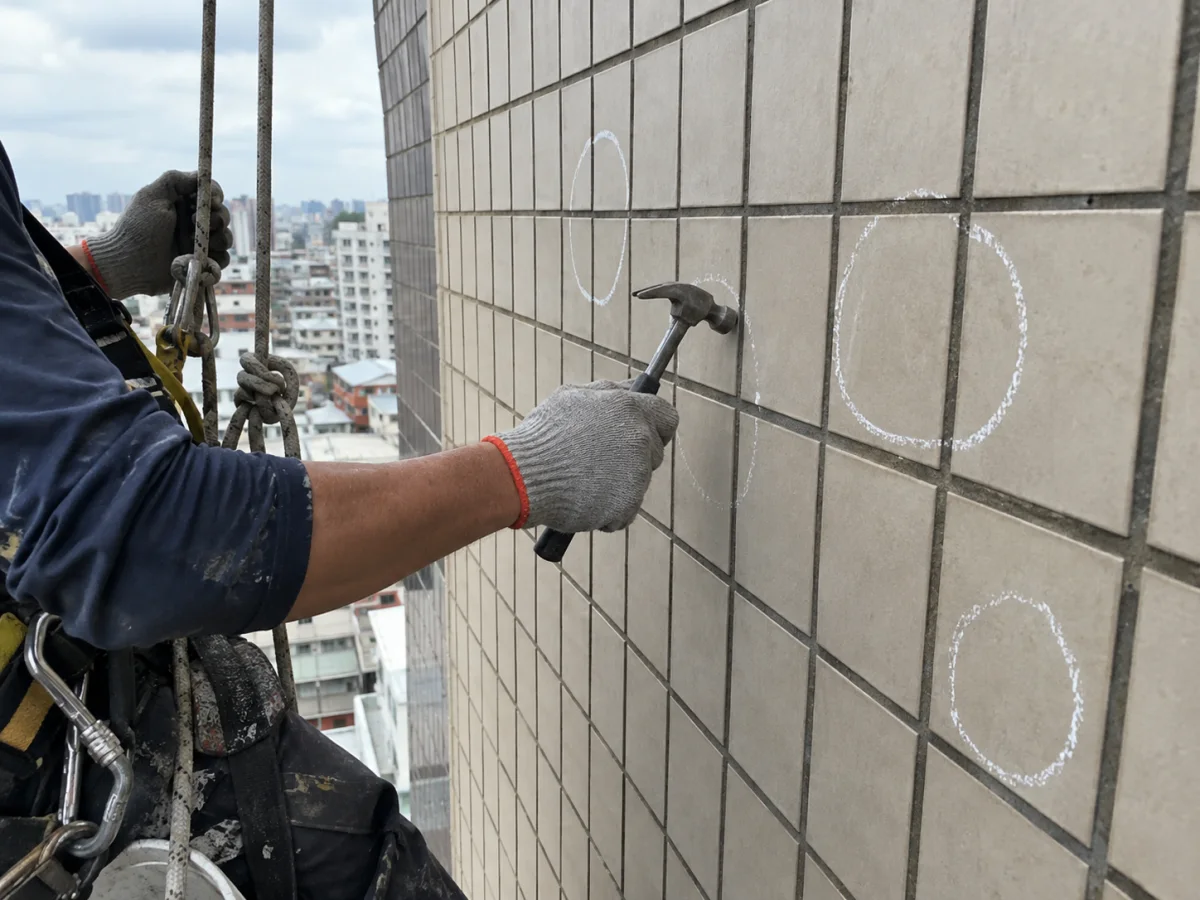

3. 有沒有空心磚要打掉
老公寓外牆磁磚常有空心(敲起來聲音空空的),表面看完整,裡面早就脫層。直接在上面塗防水,過一兩年整片掉下來。打除、補平、重貼這一段是外牆工程最貴的部分,也是最不能省的部分。
4. 裂縫多寡
髮絲縫用彈性塗膜蓋得住;結構裂縫、會滲水的貫穿縫,要先做 高壓灌注 再談表面防水。裂縫用「支」或「米」計價,多的時候會占總價一大塊。
5. 窗框和開口處
外牆漏水有很大比例其實是窗框。窗框四周的矽利康老化、窗框與牆體之間的填縫不實,雨一打就從框邊進去。外牆工程順便把窗框重新處理,看起來多花錢,其實是把最常漏的地方補起來。細節看 窗框漏水。
6. 現場限制
騎樓、人行道上方要做防護,必要時得跟公所申請占用道路;巷子太窄進不了車、要人力搬運;隔壁是加蓋鐵皮要另外保護。這些都會反映在「雜項」或「安全防護費」裡。
先找漏點,再談要不要整面做
外牆漏水的屋主最常被推銷的,是「整面重做比較保險」。整面重做有它的道理,但如果漏點只在一扇窗旁邊,整面做等於多花好幾倍的錢。比較合理的順序是:先找出水從哪裡進來,再決定局部處理還是整面處理。

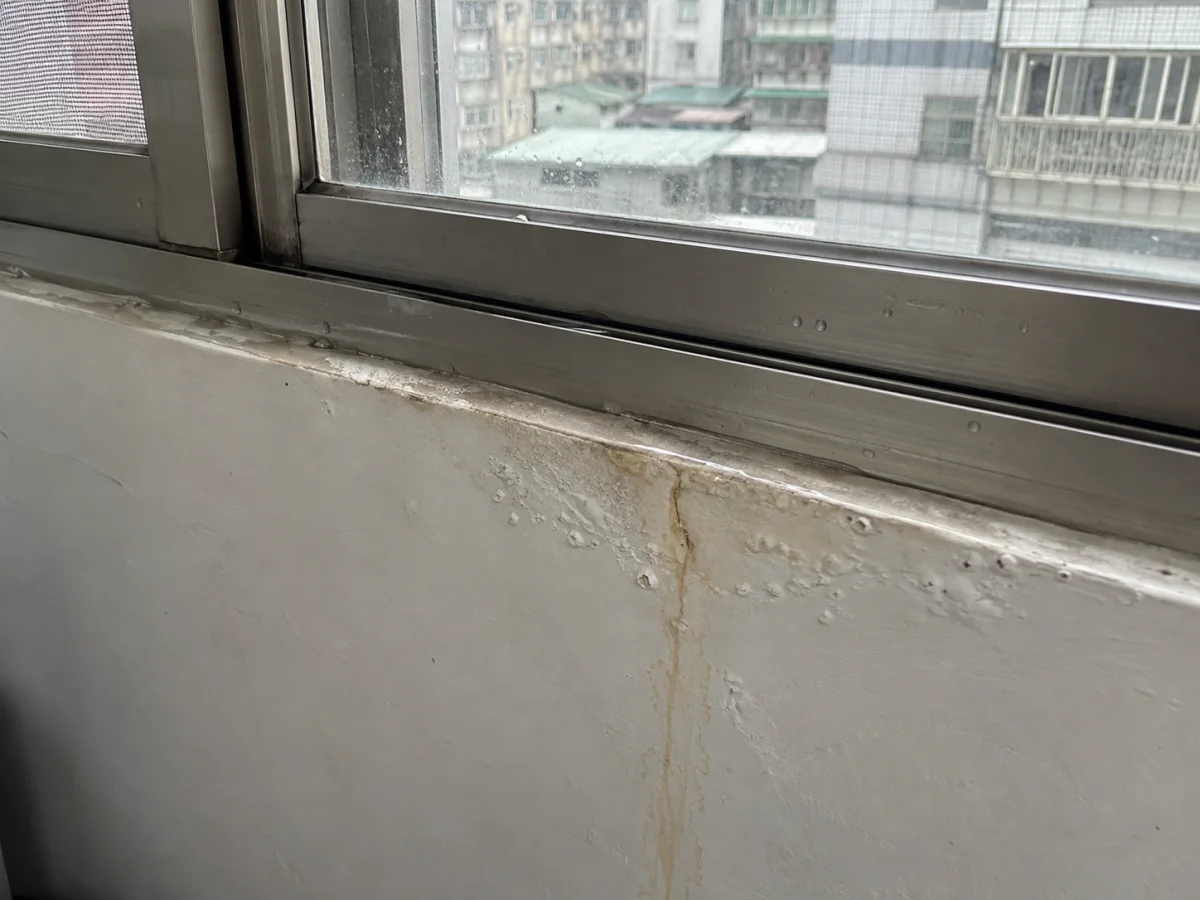

只有窗框四周有水痕
多半是窗框矽利康老化或窗框填縫不實。外側重打耐候型矽利康、補填縫,屬於局部修補,費用在單戶修補那一級。
局部修補:約 1.5~4 萬牆面有一兩條明顯裂縫在滲水
先確認是不是貫穿的結構裂縫。是的話做高壓灌注止水,再在外側補彈性塗膜。大樓要吊掛,費用會比透天高。
灌注+外補:約 2.5~6 萬磁磚大面積空心、膨拱、掉落
這已經是安全問題,掉下去會砸到人。要打除空心磚、補平、重新做防水和貼磚,面積大的話要整面規劃。
整面工程:每坪 7,000 起沒有明顯裂縫,但牆面整片吸水變深色
磁磚縫或水泥面吸水率高。牆面完整的話,用撥水劑或滲透型材料做預防就夠,不一定要上厚塗膜。
預防型:每坪約 500~1,200找漏點的方法,目視、敲磚、灑水測試是基本;室內有水痕但外面看不出哪裡漏,可以考慮 科技抓漏 用紅外線熱像搭配含水率計,先把範圍縮小。花幾千到一萬多塊做定位,比整面重做省得多。
公寓、大樓的外牆:誰出錢、怎麼處理
住公寓大樓的人,外牆漏水最卡的不是錢,是程序。外牆屬於共用部分,依 公寓大廈管理條例第 10 條,共用部分的修繕、管理、維護由管理負責人或管委會負責,費用由公共基金支付,或由區分所有權人按共有的應有部分比例分擔;規約或區權會另有規定的照規定。如果是某一戶裝冷氣、改窗戶把外牆打壞造成漏水,就由那一戶負擔。
實務上建議這樣走:
- 室內水痕、外牆裂縫拍照,記下日期和下雨的時間點。
- 用書面(或管委會的報修單)通知管委會,留存收件紀錄。
- 請管委會找廠商勘查,判斷漏點是在外牆共用部分,還是自家窗框、冷氣孔。
- 小範圍修補多半管委會就能處理;整棟外牆工程金額大,要走區權會決議和分攤。
大樓外牆的責任劃分、管委會流程,另外有一篇完整說明:大樓外牆漏水怎麼處理。整棟費用怎麼分攤的細節,看 公寓頂樓防水費用怎麼分攤,外牆的分攤邏輯差不多。
台北市依建築管理自治條例,對一定規模以上、屋齡較高的建築物要求做外牆安全診斷檢查並申報,也有外牆飾面剝落的修繕補助作業要點,補助以棟為單位、實支實付。條件和額度會調整,申請前請直接查 臺北市建築管理工程處 的最新公告,其他縣市可問各地建管單位。

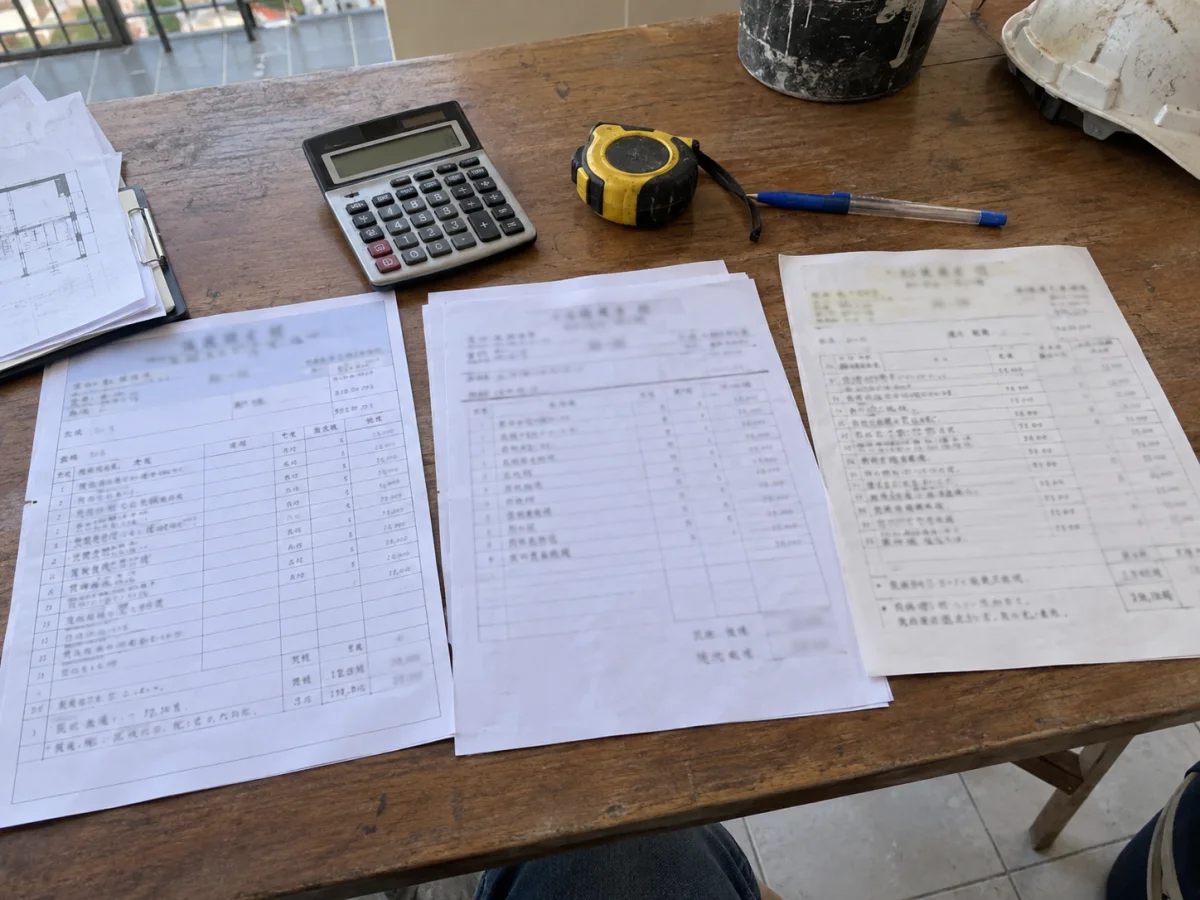

外牆報價怎麼比,才不會被坑
外牆工程金額不小、又在高處,施工完你也很難爬上去檢查,所以簽約前把這幾件事講清楚:
- 面積怎麼量:要求報價單寫出每一面牆的尺寸或總平方公尺數,窗戶扣不扣、女兒牆算不算。
- 吊掛方式和天數:蜘蛛人幾個人、幾天,還是搭鷹架。吊掛費是另列還是含在單價裡。
- 工序寫清楚:清洗、敲磚檢查、空心磚處理、裂縫補強、底漆、塗膜幾道、窗框處理,每一項有沒有做。
- 材料寫型號和用量:寫「防水漆」三個字等於沒寫。要寫材料類型、型號、每平方公尺塗佈量或總桶數。
- 施工照片:你看不到高處,就請廠商每道工序拍照,含材料桶身和空桶。
- 保固條款:保固範圍是施工面積還是整面牆?窗框算不算?颱風算不算天災除外?這些細節在 防水報價單怎麼看 有逐條拆解。
報價差距超過三成,多半是工序或面積算法不同,不一定誰黑心。把幾家報價放在一起逐項對照,比只看總價有用。常見的話術和不合理收費,看 抓漏不實收費與避雷。
施工時間和天氣
外牆防水塗料要在乾燥的牆面上施工,下雨前後都不行。北部秋冬東北季風帶來連續陰雨,梅雨季和颱風季也常常一延再延。很多師傅會排在春末或秋初連續晴天的時段。工期要看面積和天氣,透天整棟順利的話一到兩週,碰到雨天就往後推。塗料多久可以淋雨,看 防水施工後多久可以淋雨。
如果漏水已經嚴重到天花板滴水,可以先做室內的臨時處理,等天氣好再做外牆,不要在雨天硬上;颱風前的臨時應變看 颱風前防水自救。
